该路段地处交通要道且周围管线复杂,为减少施工过程中对交通、环境和施工周期等因素影响。
DN500总长度1107米,分为东西两标段,分别是550米和557米。原管道是上世纪八十年代末埋设铸铁管,管龄超过30年,管道老化漏损严重,爆管隐患较高,属于亟需更新替换的高危老旧管网。
沿线学校社区密布,周边居民对施工所产生的交通环境出行等影响高度关注,文明施工要求很高。

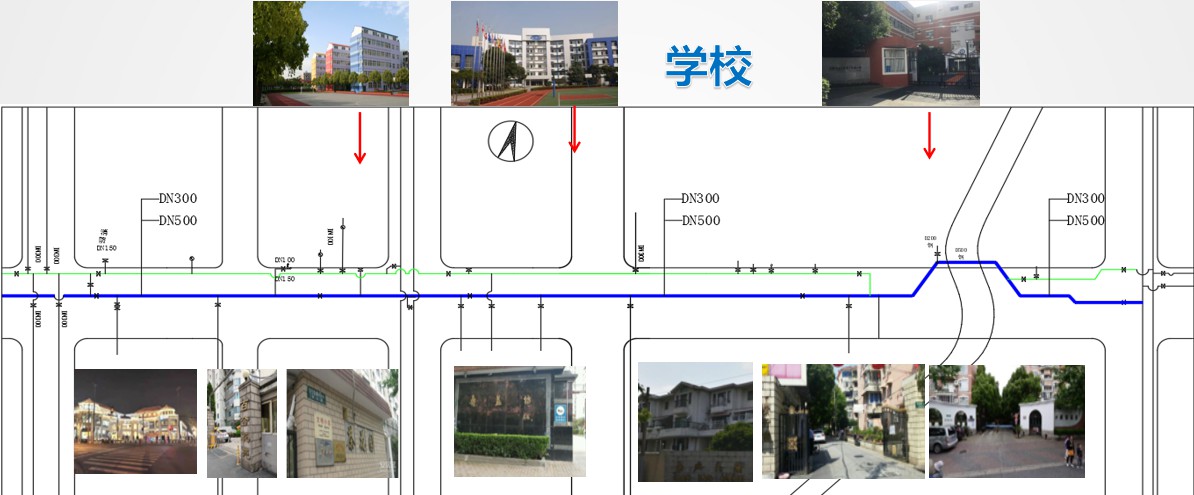

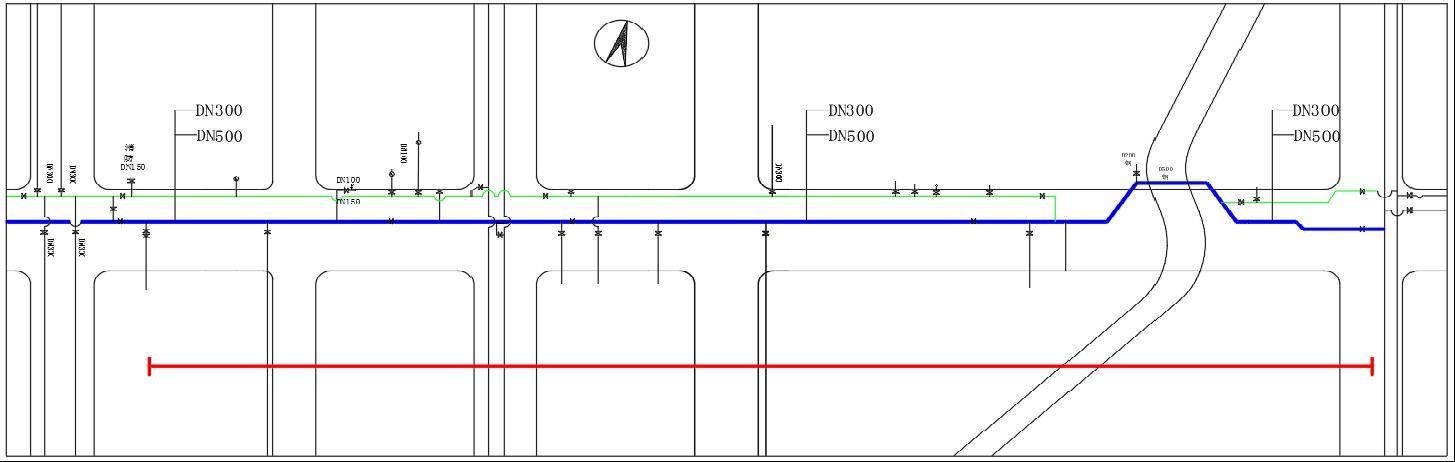

地下管线复杂,短短一公里有11个支管改接,5个直路阀,1座桥管,8个弯管。
需借助旁边DN300实施前期搭接和后期返接两轮翻排,程序繁复。
工程共开挖19个工作井。全线实施夜间一体化施工。从外部环境和内在难度,都是一块“硬骨头”。

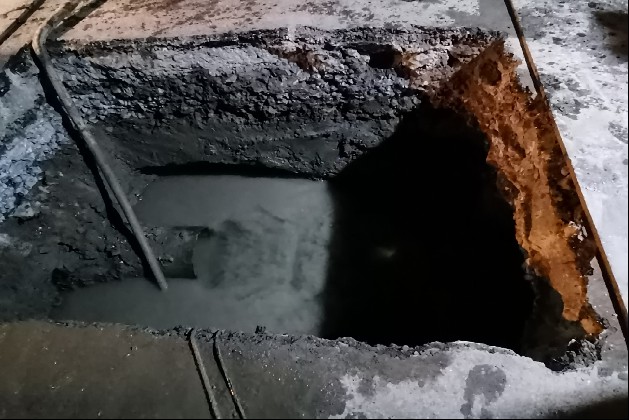

临时抢修开挖一个工作坑截取一段管道查看内部结垢严重,严重影响居民的用水质量,路段位于交通要道且周围管线复杂,不利于开挖,故采用非开挖FIPP热塑成型修复工艺进行修复。

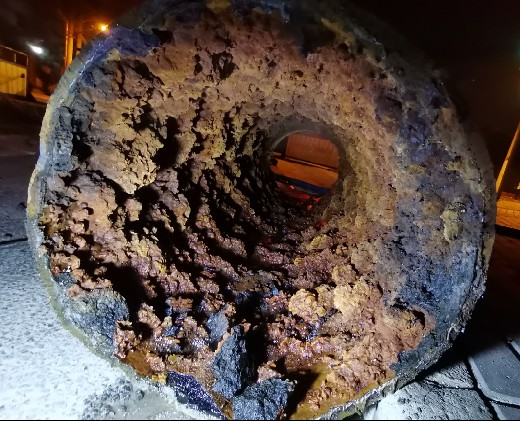

管道内部情况

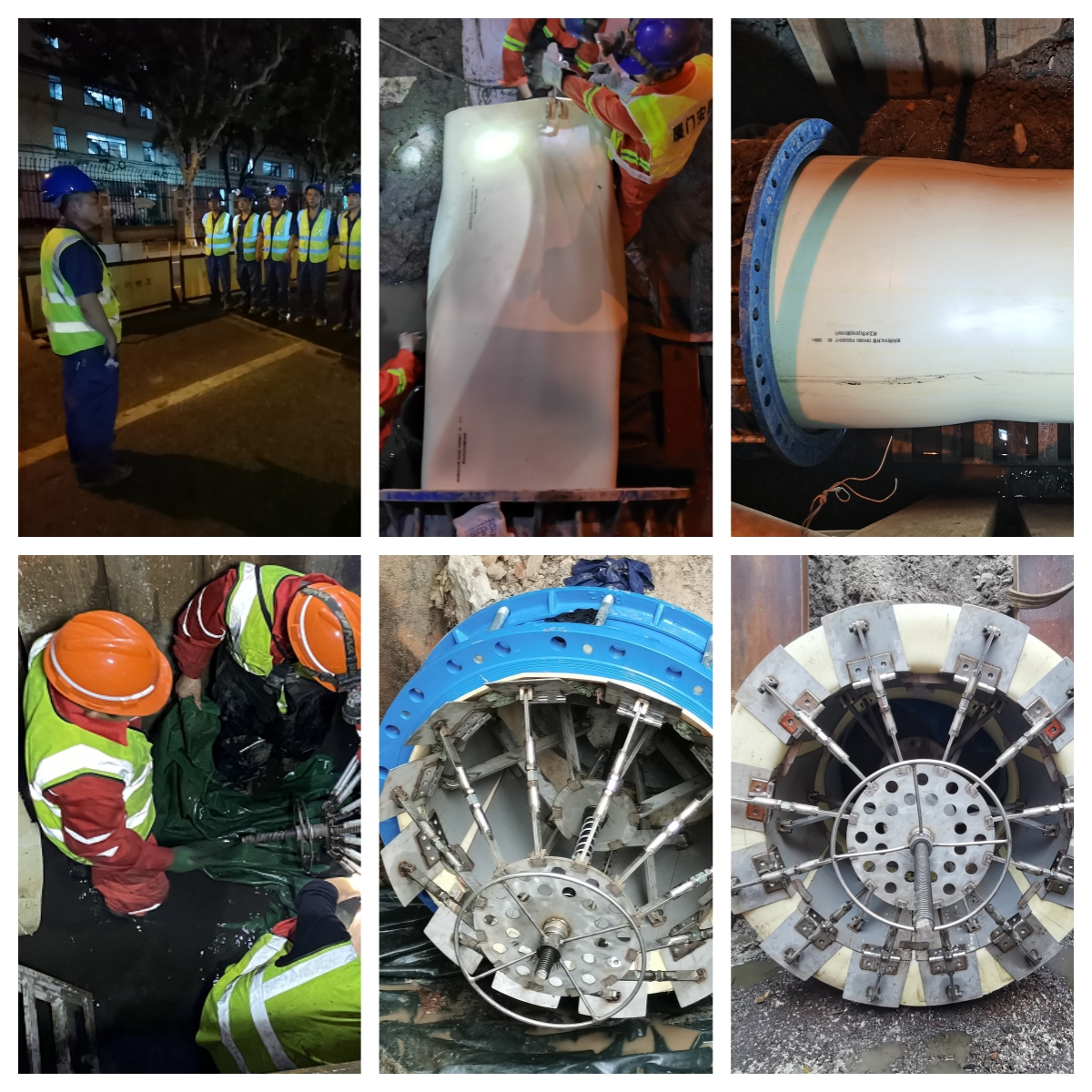

经多方案必选后,本工程决定采用热塑成型内衬修复技术对该段管道进行修复加固,本次施工过程中采用专用清洗设备对原有管道表面的结垢、凸起进行了清理,为衬管的拉入创造了条件,避免了衬管在拉入过程中发生破裂。采用热塑成型内衬修复技术施工完后,对管道端口进行了翻遍处理。施工情况如图所示:

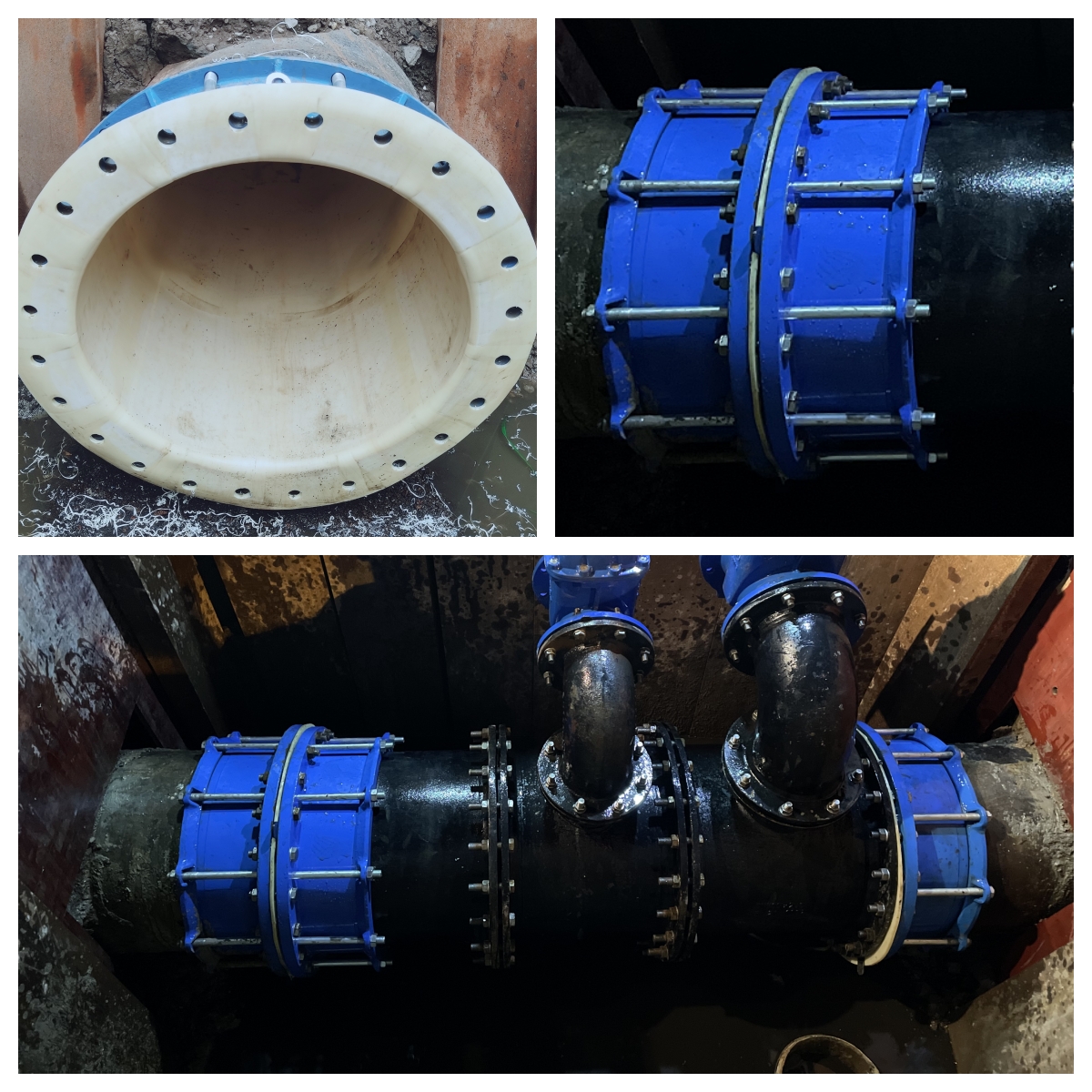

下图是管道修复前修复后的对比图片(包括桥管30度拐弯、DN500-DN1000管径等)
材料链接:热塑成型修复(供水)
